Travaux : Aménagements Ferroviaires au Nord de Toulouse (AFNT)
Depuis février 2024, les équipes de SNCF Réseau ont engagé les premiers travaux des Aménagements Ferroviaires au Nord de Toulouse (AFNT).
Découvrez le projet des AFNT en vidéo en cliquant ici.
Réunion publique d'information : les travaux au niveau du pont de la Tournelle
Une réunion publique d’information sera organisée mardi 30 juin à partir de 18h30 à l’espace Jaurès afin de présenter les opérations du chantier en cours au niveau du pont de la Tournelle (voir ci-dessous) et de répondre aux interrogations de la population.
Plus d’infos auprès de Pierre Potin, médiateur chantier des AFNT :
06 21 31 37 47 • ext.pierre.potin@reseau.sncf.fr
Construction d’un nouvel ouvrage au niveau du pont de la Tournelle

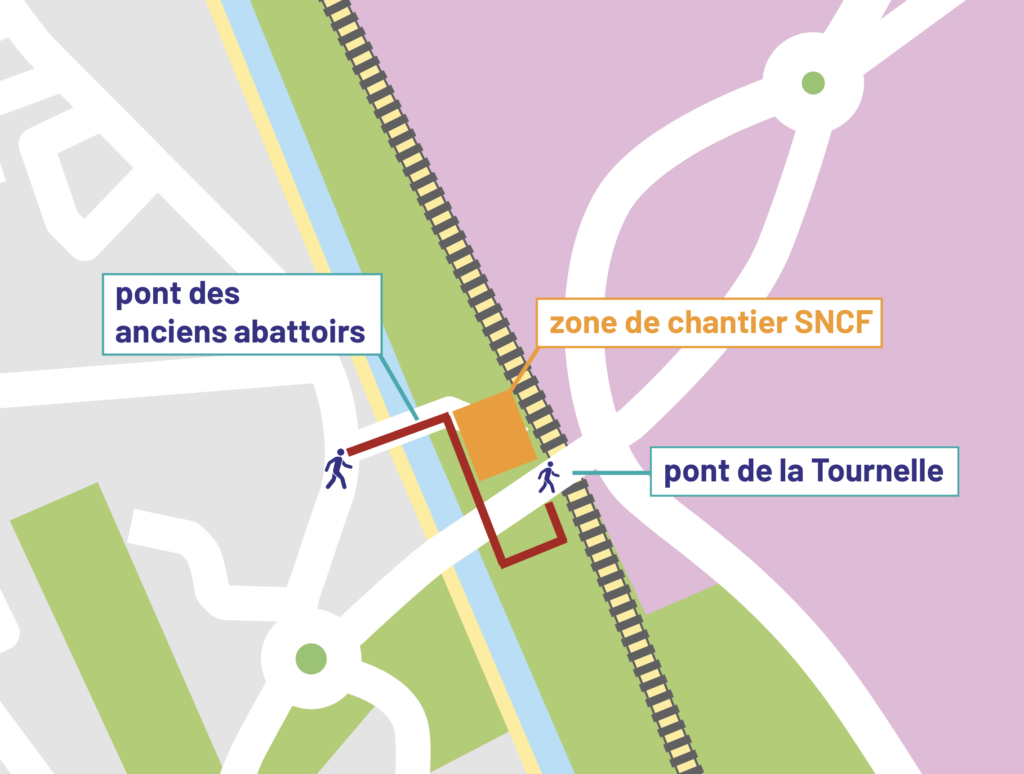

Une nouvelle phase de travaux est en cours au niveau du pont de la Tournelle (avenue des Sports) afin d’engager un chantier majeur : la construction d’un nouvel ouvrage sous la route permettant aux deux futures voies rapides de s’insérer sous le pont de la Tournelle. Cet ouvrage tiendra compte dans sa conception de la future passerelle cyclable prévue par Toulouse Métropole. Les équipes de SNCF Réseau vont d’abord procéder à la construction du nouvel ouvrage à proximité avant de le faire glisser par ripage jusqu’à sa position définitive. Cette phase s’étend d’avril à décembre 2026.
Afin de permettre la démolition de l’ouvrage existant, le terrassement, le ripage et la reconstitution de la chaussée, ce chantier d’envergure nécessitera la fermeture de la bretelle d’accès rue Seveso et de l’avenue des Sports entre le rond-point de Gifi et le rond-point de la Tournelle :
- Du 7 septembre au 5 octobre 2026 pour les véhicules et les transports en commun. Une déviation sera mise en place afin de rejoindre la commune de Fenouillet via Lespinasse et Gagnac-sur-Garonne.
- Du 7 au 26 septembre 2026 pour les piétons et les cyclistes.
Les travaux en 2026
En 2026, les travaux (création d’une artère câble, débroussaillage, travaux de caténaire…) se poursuivent et auront lieu la nuit lorsqu’ils sont trop proches des voies de circulation des trains.
Pour consulter l’arrêté préfectoral portant dérogation à l’arrêté préfectoral du 6 mars 2024 portant lutte contre les nuisances sonores dans le département de la Haute-Garonne, cliquez ici.
Les travaux du 5 au 30 janvier à Fenouillet
- Zone du triage : travaux génie civil caténaire dans les nuits du dimanche au lundi et du jeudi au vendredi.
- Zone du pont-route de l’avenue des Sport (près du pont de la Tournelle) : travaux préparatoire au génie civil caténaire (dévoiement de câbles) dans les nuits du dimanche au lundi et du jeudi au vendredi.
- Travaux de coupe et entretien de la végétation dans les nuits du lundi au mardi et du jeudi au vendredi.
Les travaux du 1er au 28 février à Fenouillet
- Zone du triage : travaux génie civil caténaire dans les nuits du dimanche au lundi et du jeudi au vendredi.
- Zone du pont-route de l’avenue des Sport (près du pont de la Tournelle) : travaux préparatoire au génie civil caténaire (dévoiement de câbles) dans les nuits du dimanche au lundi et du jeudi au vendredi.
Les travaux du 2 mars au 3 avril à Fenouillet
- Zone du triage : travaux génie civil caténaire dans les nuits du dimanche au lundi et du jeudi au vendredi.
Les travaux du 1er au 30 avril à Fenouillet
- Zone du triage : travaux génie électrique caténaire dans les nuits du dimanche au lundi et du jeudi au vendredi.
- Semaine du 7 au 10 avril : zone du pont de la Tournelle (avenue des Sports) – travaux préparatoires les nuits du 7 au 9 avril
Les travaux du 1er au 31 mai à Fenouillet
- Zone du triage – travaux de génie électrique caténaire dans les nuits du dimanche au lundi et du jeudi au vendredi du 4 au 22 mai
- Zone du pont route de l’avenue des Sports – travaux préparatoires (réalisation d’une paroi) les nuits du 4 au 7 mai
- Du 4 au 15 mai : travaux de signalisation (dépose de câbles) dans les nuits du lundi au mardi et du jeudi au vendredi
- Zone pro de Fenouillet et écluse de Fenouillet : travaux de génie civil caténaires dans les nuits du dimanche au lundi et du jeudi au vendredi du 18 au 29 mai
Les travaux du 1er au 26 juin à Fenouillet
- Zone du triage – travaux de génie électrique caténaire dans les nuits du dimanche au lundi et du jeudi au vendredi
- Zone du pont de la Tournelle (avenue des Sports) jusqu’à l’écluse de Pourrenque – travaux génie civil caténaire dans les nuits du dimanche au lundi et du jeudi au vendredi
- Travaux de signalisation (dépose de câbles) dans les nuits du lundi au mardi et du jeudi au vendredi
Les travaux en 2025
En 2025, les travaux (création d’une artère câble, débroussaillage, travaux de caténaire…) se poursuivent et auront lieu la nuit lorsqu’ils sont trop proches des voies de circulation des trains.
Pour consulter l’arrêté préfectoral portant dérogation à l’arrêté préfectoral du 6 mars 2024 portant lutte contre les nuisances sonores dans le département de la Haute-Garonne, cliquez ici.
Ces travaux engendreront des nuisances sonores beaucoup moins importantes que les travaux de palplanches qui ont eu lieu fin 2024.
Les travaux en janvier à Fenouillet
- Du 6 au 10 janvier : fin des travaux de palplanches de jour et de nuit au nord du pont de la Tournelle
- Du 6 au 31 janvier : travaux de signalisations (déviation artère de câbles en particulier) 4 nuits par semaine : de la nuit du lundi au mardi jusqu’à celle du jeudi au vendredi.
- Du 20 au 31 janvier : sondages sur le site de NOVATRANS 4 nuits par semaine : de la nuit du lundi au mardi jusqu’à celle du jeudi au vendredi.
-
à partir du 23 janvier : démarrage du terrassement des tranchées RTE. Du lundi au vendredi de 7h à 21h / 22h au plus tard.Afin de limiter les impacts, les approvisionnements des fourreaux et des tourets se feront par barge entre le 16 et le 20 janvier.
Les travaux en février à Fenouillet
- Du 3 au 14 février : terrassement des tranchées RTE (pose de multitubulaire) en journée, jusqu’à 21h/22h.
Les travaux en avril à Fenouillet (de nuit)
- Du 21 au 25 avril : zone Soferti – travaux de voie pour préparer le raccordement de la base travaux, de nuit du mardi/mercredi au jeudi/vendredi
- Du 28 au 4 mai : zone Soferti – travaux de voie pour préparer le raccordement de la base travaux, de nuit du dimanche/lundi au mardi/mercredi
Les travaux en mai à Fenouillet (de nuit)
- Du 5 mai au 1er juin : zone Soferti : travaux de voie pour préparer le raccordement de la base travaux, dans les nuits du dimanche au lundi et du jeudi au vendredi.
- Week-end du 29 mai au 1er juin (travaux 24h/24): travaux de raccordement de la base travaux
Les travaux en juin à Fenouillet (de nuit)
- Du 2 au 29 juin : travaux de signalisation dans les nuits du lundi au mardi et du jeudi au vendredi
- Du 9 au 15 juin : démolition du bâti situé impasse des abattoirs dans la nuit du mardi 10 au mercredi 11 juin
Les travaux en juillet à Fenouillet (de nuit)
- Du 1er juillet au 1er août : travaux de signalisation dans les nuits du lundi au mardi et du jeudi au vendredi
Les travaux en août à Fenouillet (de nuit)
- Du 18 au 31 août : travaux de signalisation dans les nuits du lundi au mardi et du jeudi au vendredi
Les travaux en septembre à Fenouillet (de nuit)
- Du 1er au 26 septembre : travaux de signalisation et de coupe de la végétation dans les nuits du lundi au mardi et du jeudi au vendredi, travaux de génie civil caténaire dans la zone du triage.
Les travaux en octobre à Fenouillet (de nuit)
- Du 1er au 31 octobre : travaux génie civil caténaire dans la zone du triage, travaux de coupe de la végétation dans les nuits du lundi au mardi et du jeudi au vendredi.
- Du 6 au 10 octobre et du 27 au 31 octobre : travaux de dépose de la ligne 5,5 kV côté V1 dans les nuits du lundi au mardi et du jeudi au vendredi.
- Du 6 au 10 octobre : travaux de forage dirigé sous les voies
Les travaux en novembre à Fenouillet (de nuit)
- Du 3 au 28 novembre : travaux génie civil caténaire dans la zone du triage
- Du 3 au 28 novembre : travaux de coupe et entretien de la végétation dans les nuits du lundi au mardi et du jeudi au vendredi.
Les travaux en décembre à Fenouillet (de nuit)
- Du 1er au 19 décembre : zone du triage – travaux génie civil caténaire dans les nuits du dimanche au lundi et du jeudi au vendredi.
- Du 1er au 19 décembre : zone de Lacourtensourt – forage dirigé dans les nuits du lundi au mardi et du jeudi au vendredi.
Il n’y aura pas de travaux du 20 décembre 2025 au 4 janvier 2026.
Les travaux en 2024
Plusieurs chantiers ont été lancés au cours du premier semestre 2024 :
- L’élargissement du pont-route du Moulin à Lespinasse a débuté avec des opérations préparatoires comme la démolition de bâtiments et le démarrage de la pose d’écrans de protection des voies ferrées pour effectuer ces travaux en site propre.
- La réalisation de test dans plusieurs secteurs géographiques pour éprouver les techniques d’installation de la future caténaire sur l’ensemble du linéaire.
À partir de septembre 2024, les équipes SNCF Réseau poursuivent ou lancent plusieurs chantiers sur le territoire entre Castelnau-d’Estrétefonds et Toulouse.
En particulier, à Fenouillet :
- Le confortement des berges du canal latéral à la Garonne par la mise en place de palplanches, au niveau de l’écluse de Lacourtensourt et au nord du pont de la Tournelle ;
- Le génie civil caténaire, pour déployer la future alimentation électrique des trains ;
- La création de la base travaux sur l’ancien site SOFERTI, rue Seveso.
Les périodes de travaux ont été définies selon un double objectif : préserver les trains la journée et minimiser les nuisances autant que possible pour les riverains.
- En journée, les travaux se déroulent entre 6h et 22h, du lundi au vendredi.
- Si la mise en place des palplanches par battages ou vibrofonçage est trop proche des installations sensibles de signalisation ferroviaires, les travaux doivent se faire lorsque les trains ne circulent pas, à savoir la nuit. Les opérations ont lieu entre minuit et 4h30 du lundi soir au vendredi.
Fin décembre, la SNCF a informé la mairie que des travaux sont prévus les 30, 31 décembre et 2, 3 janvier en journée pour la mise en place des palplanches. Les travaux de nuit sont interrompus pendant la période des fêtes et devraient se terminer à la fin de la semaine 2.
La mairie qui n’est pas en charge de ces aménagements est consciente des nuisances sonores engendrées par ces travaux de nuit. Néanmoins, une dérogation à l’arrêté préfectoral portant lutte contre les nuisances sonores a été accordée par le préfet dans le cadre de ces travaux. Pour consulter l’arrêté préfectoral de dérogation, cliquez ici.
La SNCF a mis en place une surveillance acoustique et vibratoire afin d’évaluer évaluer le niveau de gêne des riverains.
En complément de ces travaux en cours, les équipes SNCF Réseau se mobilisent pour réaliser plusieurs opérations d’envergure à Toulouse et Lespinasse :
- Des travaux de modernisation de la caténaire sur plusieurs secteurs
- La poursuite des opérations de démolition du pont route du Moulin à Lespinasse.
